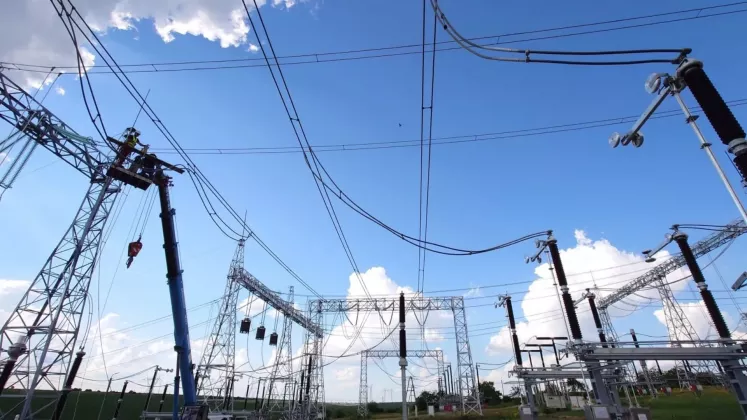

Primii 100 de kilometri ai Liniei Electrice Vulcănești-Chișinău au fost puși astăzi sub tensiune. Anunțul a fost făcut de ministrul interimar al Energiei, Dorin Junghietu, care a mers în teritoriu pentru a urmări desfășurarea testelor. Segmentul va rămâne în regim de probă în jur de două zile, înainte de etapa următoare a testărilor.
„Avansăm în fiecare zi cu testările pentru darea în exploatare a liniei independenței energetice. Echipa tehnică a Moldelectrica după finalizarea tuturor verificărilor și a coordonărilor prealabile a pus cu succes sub tensiune segmentul de linie, care va rămâne în regim de testare pentru următoarele 24-48 de ore pentru a verifica funcționalitatea acestuia.
Aceste lucrări fac parte din programul complex de testare individuală a fiecărei componente a proiectului, care vor fi finalizate odată cu punerea sub tensiune a tuturor celor trei componente împreună: Stația Vulcănești - Linia Electrică - și Stația Chișinău”, a declarat ministrul interimar al Energiei, Dorin Junghietu.
La 1 iulie, autoritățile au anunțat finalizarea lucrărilor de construcție a Liniei Electrice Vulcănești-Chișinău. Potrivit acestora, exploatarea comercială este programată pentru sfârșitul lunii august, după încheierea tuturor testelor și procedurilor de recepție.
Inițial, proiectul urma să fie dat în exploatare până la sfârșitul anului 2025, însă termenul a fost amânat din cauza condițiilor meteo nefavorabile și a întârzierilor în livrarea unor echipamente.
Noua linie este considerată un proiect strategic pentru securitatea energetică a Republicii Moldova, deoarece va permite transportul energiei electrice fără a depinde de infrastructura din regiunea transnistreană. Importanța acestei investiții a devenit evidentă în februarie, când o avarie la linia Vulcănești-MGRES, pe teritoriul Ucrainei, provocată de depunerile de chiciură, a lăsat fără energie electrică aproximativ 70 la sută din teritoriul țării.
